En COTA no llenás planillas: contás lo que pasó, con un verbo. Son seis: Cobré, Gasté, Contraté, Pagué, Actualicé y Retiré. Elegís el que dice lo que pasó y COTA mueve solo los números de la obra, de tu caja y de lo que debés.

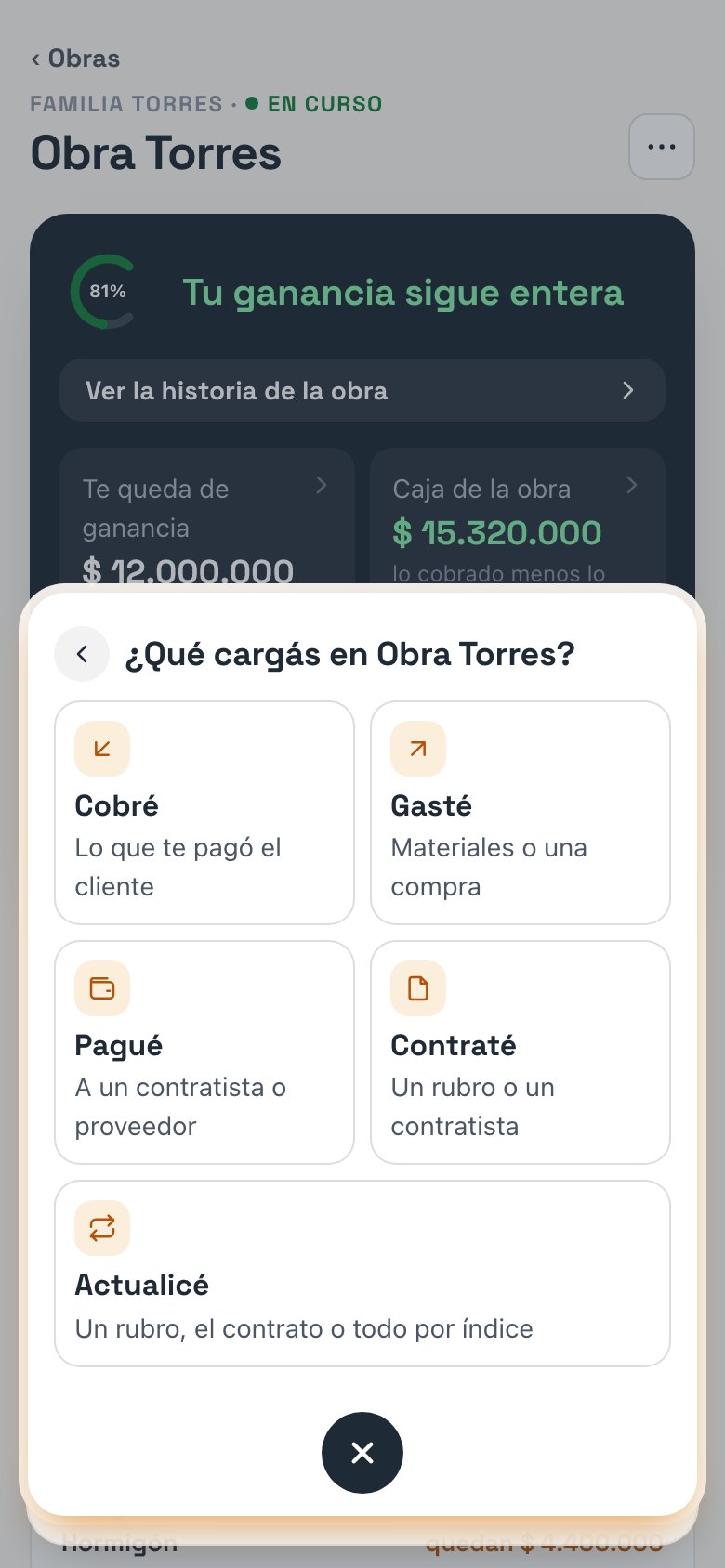

El menú de Cargar dentro de Obra Torres: Cobré, Gasté, Pagué, Contraté y Actualicé

Las seis cosas que pasan

Cada rubro de la obra tiene lo contratado (lo que pensaste gastar en él cuando armaste la obra) y lo que lleva. Contraté y Gasté suman a lo que lleva. Pagué no, porque esa plata ya estaba contada el día que contrataste.

Un ejemplo de punta a punta

En Obra Torres, el rubro Hormigón tiene $ 35.000.000 contratados y ya lleva $ 30.600.000.
1

Contratás a Hormigonera Sur

Firmás la losa de arriba por $ 5.800.000. Cargás Contraté en Obra Torres, rubro Hormigón, a Hormigonera Sur. Hormigón pasa a llevar $ 36.400.000 y le debés $ 5.800.000 a Hormigonera Sur. De la caja no salió nada.
2

Le pagás la mitad

Cargás Pagué a Hormigonera Sur por $ 2.900.000. Sale plata de la caja y ahora le debés $ 2.900.000. Hormigón no cambia.
3

Comprás cemento en el corralón

Lo pagás en el momento. Cargás Gasté en el rubro Albañilería por $ 380.000, con el concepto «Corralón San Martín, cemento y cal». Suma a Albañilería y sale de la caja. No le debés nada a nadie.
Lo que movió cada carga:

Si pasó esto… cargá esto

¿Gasté o Contraté? Si pagaste en el momento, es Gasté. Si vas a pagar después o en partes, es Contraté hoy y Pagué cada vez que pagás.
No cargues Gasté y Pagué por la misma compra: la plata saldría dos veces de tu caja.

Por qué conviene cargar el contrato el día que lo firmás

Si cargás Contraté cuando firmás, COTA sabe cuánto tiene comprometido cada rubro antes de que salga un peso. Y te avisa antes de pagar, no cuando ya pagaste. En el ejemplo, Hormigón tenía $ 35.000.000 contratados y ya llevaba $ 30.600.000. Al cargar el contrato de $ 5.800.000, antes de guardar COTA te dice «Hormigón ya se pasó $ 1.400.000». Todavía no le pagaste nada a Hormigonera Sur: estás a tiempo de renegociar o de cobrárselo a Familia Torres como un extra. Además, COTA sabe a quién le debés y cuánto. Eso lo ves en Mi estudio, en Debés (proveedores). Si solo cargás los pagos, el rubro parece andar bien hasta el último pago, y el aviso llega tarde.

Dudas frecuentes

Es lo que pensaste gastar en ese rubro cuando cargaste la obra. Contra ese número COTA te dice cuánto te queda y si te pasaste. Si cambia, lo actualizás con Actualicé (cambió un precio).
Cargá primero Contraté por el total que acordaste, y después Pagué por lo que ya le pagaste, con la fecha en que lo pagaste. Así COTA sabe cuánto le seguís debiendo.
Sueldos, alquiler, servicios, honorarios sueltos y tus retiros van en Mi estudio. Mirá gastos del estudio.
Si tiene fecha de hoy, lo corregís y podés cambiar el tipo. Si no, lo anulás y lo cargás de nuevo. Mirá corregir o anular.
